Terrassement et VRD avant de construire : qui fait quoi

Avant de construire, le lot terrassement et VRD prépare le sol et l’arrivée des réseaux : étude de sol, plateforme, fouilles, tranchées, sort des terres. Le maître d’ouvrage commande et déclare, le géotechnicien sonde, l’entreprise de maçonnerie ou de terrassement exécute sur la parcelle, et chaque gestionnaire de réseau raccorde jusqu’à la limite de propriété.
Terrassement et VRD : deux lots qui avancent ensemble
Le terrassement regroupe les mouvements de terre : décapage, déblais, remblais, fouilles de fondation, mise à niveau de la plateforme. Les VRD, pour voirie et réseaux divers, couvrent ce qui dessert la future maison : l’accès carrossable et sa structure, puis les réseaux d’eau potable, d’eaux usées, d’eaux pluviales, d’électricité et de télécommunications, parfois de gaz. Dans un lotissement, l’aménageur amène ces réseaux en bordure de chaque lot. Hors lotissement, la viabilisation du terrain reste à organiser par l’acheteur ; le certificat d’urbanisme opérationnel indique l’état des équipements publics existants ou prévus, selon la fiche F33818 de service-public.fr.
Les deux lots se pensent ensemble parce qu’ils partagent le même sol, les mêmes engins et les mêmes déblais. Le partage des rôles tient en cinq acteurs :
- le maître d’ouvrage, qui transmet l’étude de sol aux constructeurs, dépose le permis et les demandes de raccordement ;
- le bureau d’études géotechniques, qui sonde le terrain et formule les prescriptions de fondation ;
- le géomètre ou le maître d’œuvre, qui implante la maison et donne les niveaux ;
- l’entreprise de maçonnerie ou de terrassement, qui exécute les travaux de la parcelle, du décapage aux tranchées privatives ;
- les gestionnaires de réseaux et la collectivité, qui réalisent les branchements côté domaine public.
Ce que le maçon prend en charge avant la première fondation
Quand une entreprise de maçonnerie générale prend aussi le lot terrassement, le chantier garde un seul interlocuteur du décapage jusqu’à la dalle. Elle reprend les piquets d’implantation, met la terre de surface de côté, monte la plateforme, ouvre les fouilles à la cote fixée par l’étude de sol, puis creuse les tranchées de réseaux entre la maison et les points de branchement. L’équipe qui coulera les semelles réceptionne elle-même le fond de fouille sur lequel elles reposeront, et les fourreaux qui traversent les fondations sont posés avant le béton plutôt que carottés après coup.
Prestige Concept 42, entreprise de maçonnerie générale de Poncins, dans la Loire, qui assure aussi le terrassement et les VRD, présente sur une page dédiée les travaux de terrassement et de VRD avant la construction : décapage et déblaiement, remblais compactés, nivellement, tranchées de fondations, pose des canalisations, assainissement individuel ou collectif, arrivées d’eau, d’électricité et de télécommunications jusqu’aux réseaux publics. La page montre comment un même maçon enchaîne ces tâches pour une maison, un bâtiment, un bassin de piscine ou des abords extérieurs : un suivi qui part de l’étude du sol et s’achève quand le terrain est prêt à recevoir les fondations, avec des engins choisis en fonction du terrain. Pour qui prépare sa construction, elle donne un repère concret du contenu d’un lot complet et montre l’intérêt de confier sol, réseaux et maçonnerie à une même équipe.
Avant le premier coup de pelle, le futur propriétaire rassemble quatre pièces à remettre à l’entreprise : le plan de masse et l’implantation tirés du permis de construire, qui fixent la position et les niveaux de la maison ; les conclusions de l’étude de sol ; la copie des demandes de raccordement déposées auprès des gestionnaires des réseaux d’eau, d’électricité, de télécommunications et d’assainissement ; enfin la déclaration de projet de travaux adressée aux exploitants des réseaux voisins, avec leurs réponses. Ce dossier en main, le terrassier sait où creuser, jusqu’à quelle profondeur et à quels points se raccorder.

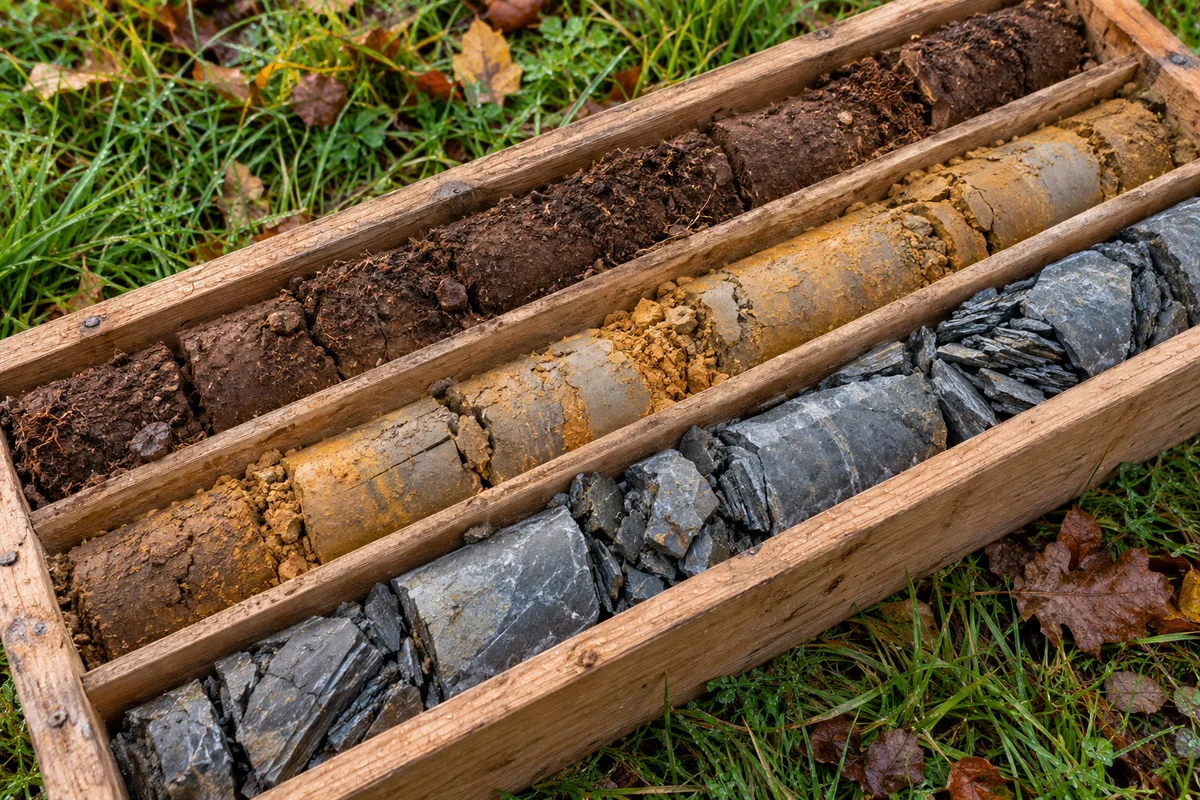

Étude de sol : le rapport qui règle la profondeur des fouilles

Sur les terrains argileux, fréquents dans le bocage, la loi s’invite dès la vente. Dans les zones où le retrait-gonflement des argiles atteint une exposition moyenne ou forte, au sens de l’article R132-3 du code de la construction et de l’habitation, le vendeur d’un terrain non bâti constructible fournit une étude géotechnique préalable, annexée à la promesse ou à l’acte de vente (article L132-5). La carte de ces zones se consulte sur Géorisques, comme l’indique la fiche F36909 de service-public.fr. Vérifiez que l’étude figure bien parmi les annexes avant de signer.
Avant de conclure le contrat de construction ou de maîtrise d’œuvre d’une maison, le maître d’ouvrage transmet cette étude aux constructeurs. À défaut, il fournit lui-même une étude équivalente ou une étude qui tient compte de l’implantation et des caractéristiques du bâtiment (article L132-6). Le constructeur suit alors les recommandations de cette étude de conception, fournie par le maître d’ouvrage ou réalisée par lui avec l’accord de ce dernier, ou applique des techniques de construction fixées par voie réglementaire (article L132-7). La profession parle de missions G1 puis G2.
L’étude préalable reste valable trente ans si aucun remaniement du sol n’a eu lieu, tandis que l’étude de conception ne vaut que pour le projet qui l’a motivée (article R132-6) : un terrain déjà remblayé ou une maison déplacée sur la parcelle relancent la question. Le rapport fixe surtout le niveau d’assise des fondations, signale les venues d’eau et dit si les déblais pourront resservir en remblai. Il touche aussi les VRD : parmi les objectifs des techniques de construction particulières, l’article R132-8 cite la limitation des variations d’humidité du sol près de l’ouvrage dues aux eaux pluviales, au ruissellement et à la végétation. Concrètement, les descentes de toiture rejettent l’eau loin des murs.
Plateforme et fouilles : la part de terrassement sur la parcelle

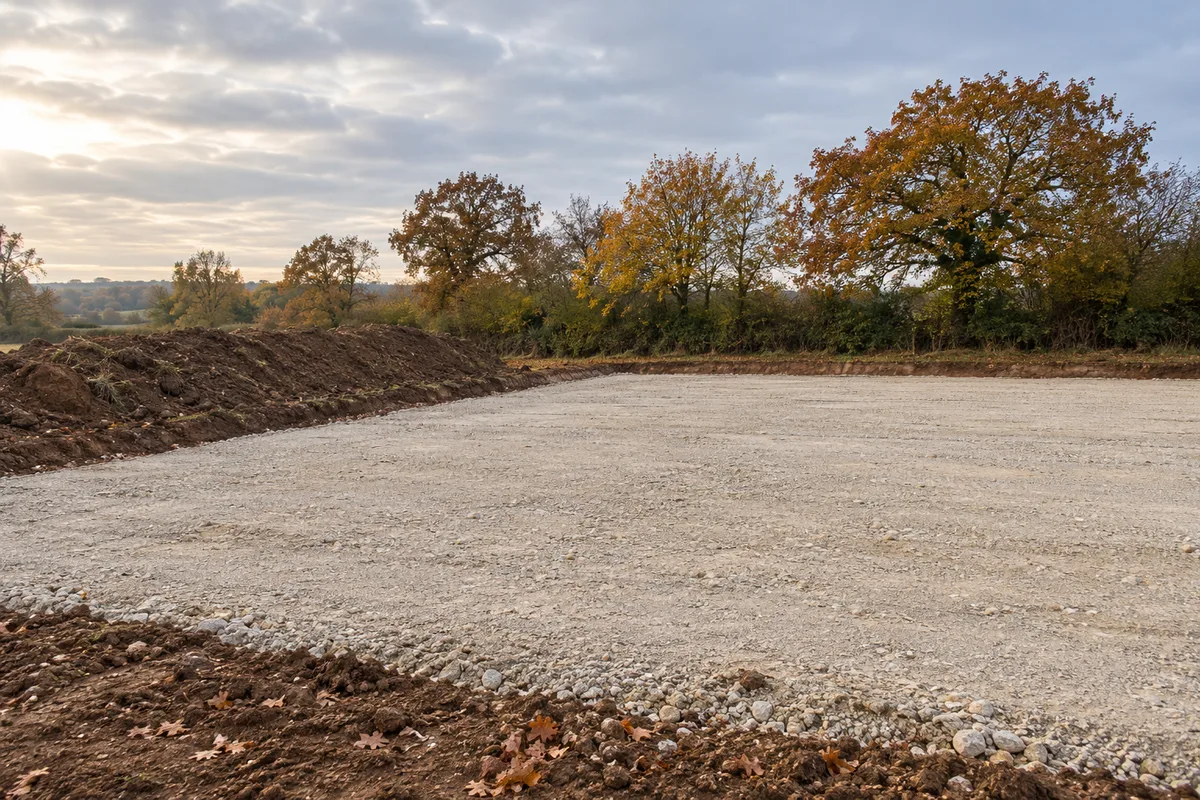

Le géomètre ou le maître d’œuvre matérialise l’implantation et le niveau du plancher fini, repris du plan en coupe joint au permis, qui précise l’implantation de la construction par rapport au profil du terrain (article R431-10 du code de l’urbanisme). L’entreprise décape ensuite la terre végétale, la stocke en merlon à l’écart des passages, puis monte une plateforme en grave compactée qui portera les engins, la toupie à béton et plus tard la dalle.
Deux choix se tranchent à ce moment. Le premier concerne l’accès : une piste de chantier bien placée, empierrée sur un fond décapé, devient ensuite la structure de l’allée, ce qui évite de terrasser deux fois. Le second concerne les fouilles : elles descendent jusqu’au bon sol désigné par l’étude, et leur fond reste propre et sec jusqu’au coulage du béton de propreté.
Le détail des étapes, des engins et des volumes en jeu se trouve dans le dossier consacré au terrassement d’une maison, de ses étapes à son coût.

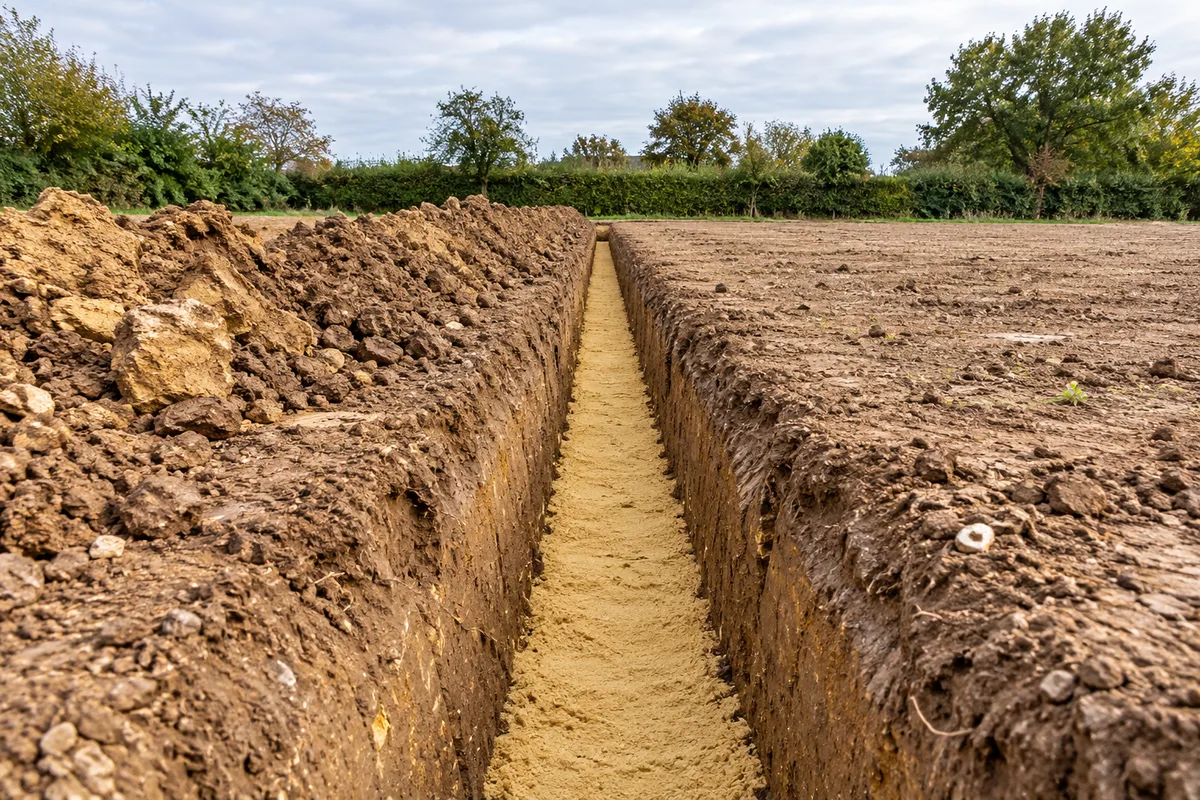

Tranchées de réseaux : qui creuse quoi jusqu’à la limite de propriété
Côté domaine public, chaque gestionnaire réalise le branchement jusqu’à un coffret, un compteur ou un regard placé en général en limite de propriété ; côté parcelle, la tranchée qui relie ce point à la maison revient au propriétaire, qui la confie à l’entreprise du lot. Le plan de masse du permis indique déjà, selon l’article R431-9 du code de l’urbanisme, comment la construction sera raccordée aux réseaux publics ou, à défaut, quels équipements privés sont prévus pour l’eau et l’assainissement.

Réseau par réseau, le partage se précise :
- eaux usées : le zonage d’assainissement, consultable en mairie, dit si la parcelle relève du collectif ou du non collectif. En zone desservie, le raccordement est obligatoire et se réalise pendant les travaux de construction ; le service d’assainissement contrôle ensuite sa qualité d’exécution, et une participation au financement de l’assainissement collectif peut être réclamée, selon la fiche F447 de service-public.fr consultée le 21 octobre 2026 ;
- hors zone collective : le dossier de permis comprend l’attestation de conformité du projet d’installation d’assainissement non collectif (article R431-16 du code de l’urbanisme), et l’emplacement de la filière se décide avec celui de la maison, comme le détaille le guide des filières d’assainissement individuel ;
- eaux pluviales : dans un réseau séparatif, elles ne rejoignent jamais la canalisation des eaux usées, sous peine de raccordement non conforme, et le plan local d’urbanisme peut imposer de les gérer sur la parcelle ;
- eau potable : le service des eaux pose le branchement et le compteur, la conduite privative rejoint le logement dans une tranchée creusée hors gel ;
- électricité et télécommunications : le gestionnaire du réseau de distribution installe le coffret, l’opérateur amène sa ligne, et l’entreprise pose entre ces points et la maison les fourreaux destinés aux câbles.
Regrouper plusieurs fourreaux dans une même fouille réduit les terrassements, dans le respect des écarts que chaque gestionnaire impose. Un relevé coté des tracés, remis en fin de pose, évite de chercher les gaines au prochain chantier.

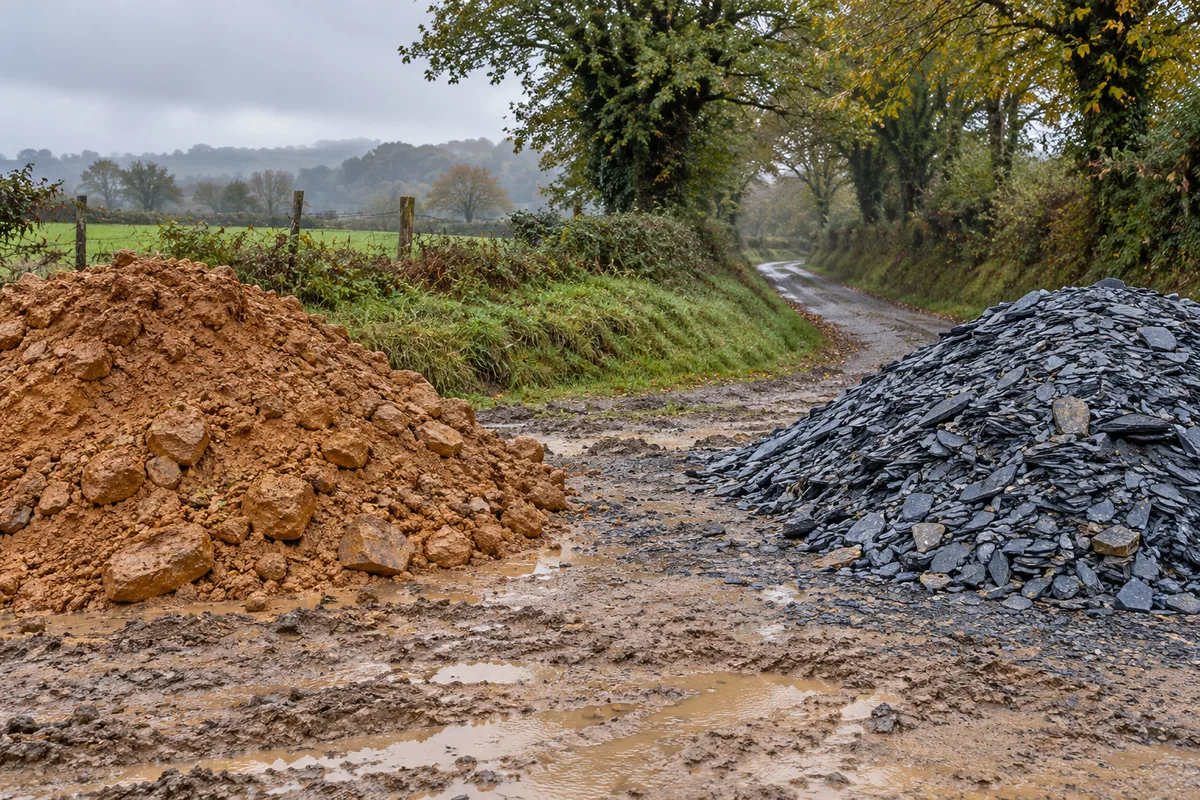

Terres déblayées : garder, régaler ou évacuer
Une maison sur plateforme produit des déblais : terre de surface, terre des fouilles, parfois cailloux ou plaquettes de schiste. Ce qui reste sur place sert aux remblais contre les murs, au modelé du jardin ou à la reprise des talus. Une argile détrempée supporte mal ce réemploi.

Ce qui quitte le terrain entre dans un circuit tracé. Pour les terres excavées, l’article R541-43-1 du code de l’environnement impose à ceux qui les transportent ou les reçoivent, ainsi qu’aux producteurs au-delà d’un certain volume, de tenir un registre chronologique qui identifie précisément leur destination ou leur lieu de valorisation. Les ménages en sont exemptés, pas les transporteurs ni les installations qui accueillent ces terres. Demander à l’entreprise où partent les déblais et quel justificatif de réception elle remettra reste un réflexe sain.
Le choix entre garder et évacuer se fait sur plan, avant le décapage. Un merlon mal placé bloque l’accès des toupies, une terre emmenée trop tôt manque au moment de régler le jardin, et un tas laissé contre une fouille ouverte en fragilise les parois.
Déclarations et ordre de passage avant le premier engin
Les réseaux existants autour de la parcelle se déclarent avant de creuser. Au stade du projet, le responsable de projet, c’est-à-dire le maître d’ouvrage ou son représentant, consulte le guichet unique Réseaux et canalisations administré par l’Ineris, qui recense les exploitants concernés, puis leur adresse une déclaration de projet de travaux (articles R554-20 et R554-21 du code de l’environnement). L’entreprise qui exécute envoie à son tour une déclaration d’intention de commencement de travaux (article R554-25) et s’assure que ses conducteurs d’engins détiennent l’autorisation d’intervention à proximité des réseaux (article R554-31).
L’ordre de passage le plus courant :
- étude de sol transmise aux constructeurs et prescriptions intégrées au projet ;
- permis obtenu et demandes de raccordement déposées ;
- déclarations adressées aux exploitants et réponses reçues ;
- implantation, décapage et plateforme ;
- fouilles, fondations et fourreaux en attente sous la future dalle ;
- tranchées de réseaux, remblais compactés par couches, accès définitif.
Prochaine étape : réunir ces pièces dans un même dossier et le relire avec l’entreprise retenue, en s’appuyant sur les repères pour choisir une entreprise de travaux publics en Mayenne si le lot reste à attribuer.
